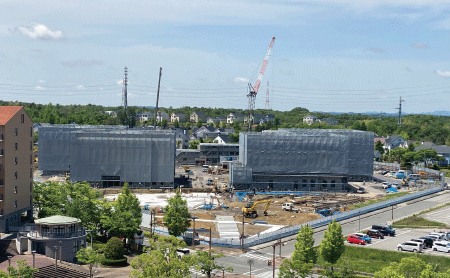

学生寮棟、インキュベーション施設、商業施設のそれぞれの建設工事、フロントパークを含めた敷地内の外構工事はすべて順調に進めることができ、全体工程の約39%が進捗しました。
地上4階建ての学生寮4棟の上部躯体工事が完了し、先行しているB棟は外壁塗装、内部の下地の工事に入っております。
また、インキュベーション棟は鉄骨の製作、商業施設の基礎駆体工事が完了し、敷地正面のフロントパークの土工事、擁壁工事についても順調に進めることができ、階段やスロープが見て取れるようになりました。
