関西学院大学 神戸三田キャンパス
学生寮・インキュベーション複合施設

WORK2024.04.23

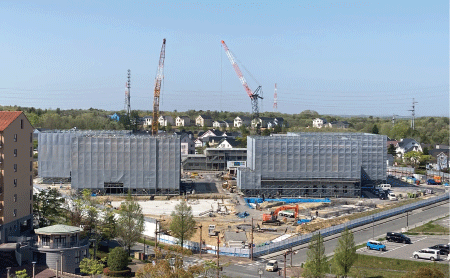

4月23日の建築現場の様子

学生寮棟、インキュベーション施設、商業施設のそれぞれの建設工事、フロントパークを含めた敷地内の外構工事はすべて順調に進めることができ、全体工程の約27%が進捗しました。
学生寮棟は4棟すべてが4階までの躯体工事を終えることができ、敷地内における学生寮棟のボリューム感が見て取れる状況となっています。
また、写真の手前中央部、本敷地の顔となるフロントパークについては土工事、擁壁工事が進み、インキュベーション施設、商業施設については基礎躯体工事等を進めています。
